Deutschland hat mit dem Sondervermögen Infrastruktur und Klimaneutralität (SVIK) eines der größten öffentlichen Investitionsprogramme seiner jüngeren Geschichte aufgelegt. Mit einem Budget von rund 500 Milliarden Euro für die Modernisierung von Infrastruktur, Verkehr, Energie- und Digitalsystemen sowie für den Übergang zur Klimaneutralität stellt das SVIK eine einzigartige Gelegenheit dar, die Wettbewerbsfähigkeit des Landes zu steigern und seine Wirtschaft auf die kommenden Jahrzehnte vorzubereiten.
Allerdings gibt es ein Problem, das allein durch Finanzierung nicht gelöst werden kann. Trotz des Ausmaßes der Investitionen wurde bisher nur ein Teil der verfügbaren Mittel tatsächlich den Projekten zugewiesen. In vielen Fällen bleiben Gelder unausgeschöpft – nicht aus Mangel an Budget, sondern weil die verantwortlichen Unternehmen vor der Herausforderung stehen, strategische Entscheidungen in greifbare Ergebnisse umzusetzen.
Die eigentliche Herausforderung liegt in der Umsetzungsfähigkeit. Langwierige Genehmigungsverfahren, mangelnde Koordination zwischen den Institutionen, Restriktionen im öffentlichen Vergabewesen, ein Mangel an spezialisierten Ressourcen und eine fragmentierte Programmsteuerung verzögern die Investitionsumsetzung und verringern die erwartete Wirkung. Wenn die organisatorische Kapazität nicht mit dem Umfang der Investitionen Schritt hält, bedeuten zusätzliche Mittel lediglich mehr Projekte in der Warteschlange.
Diese Herausforderung betrifft nicht ausschließlich den öffentlichen Sektor oder Deutschland: Unternehmen aller Branchen stehen vor derselben Schwierigkeit, ambitionierte Strategien in eine konsistente Umsetzung zu überführen.
In diesem Artikel wird untersucht, warum die Umsetzung zum eigentlichen kritischen Erfolgsfaktor für das SVIK geworden ist, welche Haupthindernisse die Investitionsrealisierung begrenzen und wie Prinzipien und Methoden der kontinuierlichen Verbesserung öffentlichen und privaten Unternehmen dabei helfen können, Strategie in Ergebnisse umzuwandeln.
Das Geld ist verfügbar, doch die Projekte kommen nicht voran
Das Ausmaß des Sondervermögens für Infrastruktur und Klimaneutralität ist in der Geschichte der Bundesrepublik Deutschland beispiellos. Mit insgesamt 500 Milliarden Euro wurde das Programm geschaffen, um den aufgelaufenen Rückstau bei Infrastrukturinvestitionen zu beseitigen und die Modernisierung des Landes in den kommenden Jahren zu finanzieren.
Allerdings offenbaren die ersten Umsetzungsdaten eine erhebliche Diskrepanz zwischen den verfügbaren Mitteln und deren tatsächlicher Bereitstellung vor Ort. Gemäß offiziellen Monitoringdaten des Bundesfinanzministeriums, die im ersten Bericht des Beirats für Investition und Innovation (IIB) ausgewertet wurden, waren bis zum 30. April 2026 in der Bundeskomponente des SVIK rund 11,2 Milliarden Euro der für das betreffende Jahr geplanten 39,7 Milliarden Euro umgesetzt worden – das entspricht etwa 28% des geplanten Jahresbudgets. Zu beachten ist jedoch, dass ein erheblicher Anteil dieses Betrags auf Budgettransfers an Krankenhäuser und den Sportbereich entfällt, die nicht zwangsläufig bereits an Projekte gelieferte Investitionen darstellen.
Die Lücke war bereits 2025 sichtbar. In jenem Jahr blieb die Gesamtumsetzung um rund 13,3 Milliarden Euro hinter dem Plan zurück, hauptsächlich weil der geplante Transfer an die Länder nicht stattfand und der Aufbau des rechtlichen und administrativen Rahmens des Fonds sich verzögerte. Dennoch zeigten die Daten zur Projektreife ein strukturelleres Problem: Bis zum Jahresende befanden sich etwa zwei Drittel der finanzierten Einzelposten noch in der Planungsphase.
Auf Länderebene ist die Lücke noch ausgeprägter. In seinem ersten Bericht, vorgestellt am 9. Juni 2026, zeigt der Beirat für Investition und Innovation (IIB), dass in den ersten Monaten des Jahres 2026 nur etwa 1% des Jahresziels von 8,3 Milliarden Euro umgesetzt worden war. In den Bereichen Bildung, Forschung und Entwicklung, Digitalisierung und Bauwesen lag die kumulierte Umsetzung in den ersten vier Monaten des Jahres 2026 unter 3%.

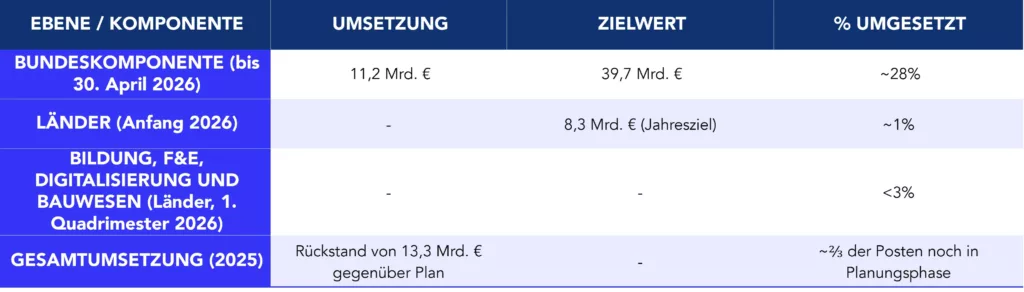

Tabelle 1 – Verfügbare Mittel vs. umgesetzte Mittel
Diese Zahlen bedeuten nicht, dass die Investitionen unnötig sind. Im Gegenteil: Sie spiegeln das Ausmaß des Investitionsrückstaus bei der Infrastruktur in Deutschland wider sowie die Dringlichkeit, Verkehrsnetze, öffentliche Gebäude, Energiesysteme und die digitale Infrastruktur zu modernisieren. Sie zeigen jedoch, dass die Genehmigung von Mitteln und die Zuweisung von Haushaltsposten lediglich die ersten Schritte sind.
Zwischen der Bereitstellung von Mitteln und der Fertigstellung eines Infrastrukturvorhabens liegt eine lange Kette von Entscheidungen, Genehmigungen und Vergabeverfahren. Wenn diese Kette nicht die Kapazität besitzt, die geplanten Investitionen aufzunehmen, bleiben die Mittel unausgeschöpft und die Projekte stauen sich in ihren frühen Phasen.
Der wahre Gradmesser für den Erfolg des SVIK wird daher nicht die Höhe der formal bereitgestellten Mittel sein, sondern die Fähigkeit, diese Mittel in abgeschlossene Projekte, funktionsfähige Infrastruktur und messbare wirtschaftliche und gesellschaftliche Vorteile umzuwandeln.
Übertragen Sie genehmigte Budgets in erfolgreiche Projekte
Der eigentliche Engpass liegt in der Umsetzungskapazität
Das SVIK hat eine der größten Einschränkungen öffentlicher Investitionen in Deutschland beseitigt: die Verfügbarkeit von Finanzmitteln. Mit gesicherten Ressourcen wird der entscheidende Faktor die Fähigkeit der Unternehmen, diese Investitionen in abgeschlossene Projekte umzuwandeln.
Genau hier treten die Hauptherausforderungen auf. Langwierige Genehmigungsverfahren, die Komplexität des öffentlichen Vergabewesens, zahlreiche Entscheidungsebenen und begrenzte Koordination zwischen den Institutionen führen dazu, dass viele Projekte monate- oder jahrelang in der Planungsphase verbleiben, bevor sie in die Umsetzung gelangen.
Diese Art von Problem tritt in jedem Unternehmen auf, die eine ambitionierte Strategie formuliert, ohne die Kapazität zu deren Umsetzung sicherzustellen: Laufende Projekte stauen sich, Entscheidungspunkte vervielfachen sich, und die Liefergeschwindigkeit sinkt – selbst wenn Mittel und klare Ziele vorhanden sind.
Die Fähigkeit zu planen, zu priorisieren, zu koordinieren und Hindernisse zu beseitigen, ist zu einem ebenso wichtigen Faktor geworden wie die Finanzierung selbst. Ohne diese Fähigkeit laufen selbst die größten Investitionsprogramme Gefahr, mehr Komplexität als Wirkung zu erzeugen.
Die Bundesregierung selbst erkennt bereits die Notwendigkeit, die Umsetzung zu beschleunigen: Am 26. Juni 2026 verabschiedete der Bundestag das Infrastruktur-Zukunftsgesetz (am 10. Juli vom Bundesrat gebilligt), ergänzend zum bereits bestehenden Planungsbeschleunigungsgesetz, als Teil eines Maßnahmenpakets zur Beschleunigung von Planungs- und Genehmigungsverfahren. Ziel ist es, diese Verfahren für Infrastrukturprojekte schneller, einfacher und digitaler zu gestalten. Dieses Gesetzespaket zeigt, dass die Beschleunigung der Umsetzung zu einem zentralen Punkt auf der deutschen politischen Agenda geworden ist.
Was von KAIZEN™ und Lean über Umsetzungskapazität gelernt werden kann
Die Diskrepanz zwischen verfügbaren Ressourcen und der tatsächlichen Lieferung von Ergebnissen ist kein neues Problem: Seit Jahrzehnten arbeiten Industrieunternehmen und für Großprojekte verantwortliche Unternehmen daran, diese Lücke zwischen ambitionierten Strategien und der tatsächlichen Umsetzungsgeschwindigkeit zu schließen.
Die Erfahrung zeigt, dass Verzögerungen selten von einer einzelnen Entscheidung herrühren. Sie entstehen durch die Anhäufung kleiner Ineffizienzen entlang der Umsetzungskette: unklare Prioritäten, verstreute Informationen, langsame Entscheidungsmaßnahmen, fragmentierte Zuständigkeiten und kritische Ressourcen, die auf zu viele Initiativen gleichzeitig verteilt sind.
Deshalb beschränken sich KAIZEN™ und Lean – Managementansätze mit dem Fokus auf kontinuierliche Verbesserung, Verschwendungsbeseitigung und die Schaffung einfacherer, schnellerer und besser vorhersehbarer Arbeitsabläufe – nicht auf die Steigerung der Effizienz in isolierten Aktivitäten: Ihr Schwerpunkt liegt auf der Verbesserung des Gesamtsystems, indem der Fluss von der Definition eines Bedarfs bis zur Lieferung des Endergebnisses sichtbar gemacht wird. Angewandt auf Infrastrukturinvestitionen bedeutet dies, den gesamten Weg eines Projekts zu analysieren – von der Planung und Genehmigung über den Bau bis zur Inbetriebnahme. Dieselbe integrierte Sichtweise auf Fluss, Zusammenarbeit und Verschwendungsbeseitigung bildet auch die Grundlage von Lean Construction.
Auch die Umsetzungskapazität kann gesteuert werden
Die Umsetzungskapazität ist keine feste Eigenschaft eines Unternehmens und hängt auch nicht ausschließlich von der Größe der verfügbaren Teams ab. Es handelt sich um eine Kapazität, die analysiert, optimiert und gesteuert werden kann.
Der erste Schritt besteht darin, zu verstehen, wo die eigentlichen Engpässe liegen. Bei einem großen Investitionsprogramm liegt das Problem möglicherweise nicht im Bau, sondern in einer früheren Phase: in der Projektvorbereitung, im öffentlichen Vergabewesen oder in der Verfügbarkeit spezialisierter Kompetenzen. Die Identifizierung dieser kritischen Punkte ermöglicht es, die Anstrengungen dort zu konzentrieren, wo sie die größte Wirkung erzielen.
Dieser Bedarf zeigt sich besonders deutlich im Fall des SVIK. Eine Studie des Instituts der deutschen Wirtschaft (IW Köln) zeigt, dass Deutschland Ende 2024 einen Mangel von nahezu 75.000 Fachkräften in infrastrukturbezogenen Berufen verzeichnete. Dieselbe Studie schätzt, dass die Kapazität im öffentlichen Vergabewesen um etwa zwei Drittel erhöht werden müsste, damit die geplanten Investitionsvolumina tatsächlich die Baustellen erreichen.
Diese Daten zeigen, dass es nicht genügt, mehr Projekte zu starten oder mehr Finanzmittel bereitzustellen. Planungs-, Vergabe- und Umsetzungskapazität müssen aktiv gesteuert, die Nachfrage gegen die verfügbaren Ressourcen abgewogen und verhindert werden, dass zu viele Initiativen gleichzeitig vorangetrieben werden, ohne dass die Voraussetzungen für deren Fortschritt gegeben sind.
Unternehmen mit einer echten Kultur der kontinuierlichen Verbesserung steuern dies durch klare Prioritäten, Transparenz über Arbeitsbelastung und Kapazität, regelmäßige Überwachungsrhythmen und schnelle Problemeskalationsmechanismen. Anstatt nur zu messen, wie viel Geld zugewiesen oder wie viele Projekte gestartet wurden, verfolgen sie den Umsetzungsfluss, bestehende Blockaden und die tatsächliche Kapazität zur Erledigung der Aufgaben.
Dieselben Verschwendungsarten existieren auch in der öffentlichen Verwaltung
Die Verschwendungsarten, die traditionell mit industriellen Betriebsabläufen assoziiert werden, finden sich ebenso in Verwaltungsprozessen und bei der Steuerung von Großprojekten im öffentlichen Sektor. Sie nehmen andere Formen an, führen aber zum selben Ergebnis: Sie verlängern die Umsetzungszeiten, ohne Wertschöpfung zu erzeugen.
Wartezeiten entstehen, wenn ein Projekt stillsteht, während es auf eine Genehmigung, eine Entscheidung, eine fachliche Stellungnahme oder den Abschluss eines Vergabeverfahrens wartet. Nacharbeit entsteht, wenn Dokumente überarbeitet, Studien wiederholt oder Entscheidungen erneut bewertet werden müssen – aufgrund unklarer Anforderungen oder der fehlenden frühzeitigen Einbindung der relevanten Stellen.
Mehrfache Übergaben zwischen Ministerien, Ländern, Kommunen, Regulierungsbehörden, Planern und Lieferanten erhöhen das Risiko von Informationsverlusten und verwässern die Verantwortlichkeit für den Projektfortschritt. Übermäßige laufende Arbeit wiederum entsteht, wenn mehr Initiativen gestartet werden, als die Teams bewältigen können, wodurch sich die Zeitpläne aller Initiativen verlängern.
Mangelnde Transparenz über den Projektstatus ist ebenfalls eine Form der Verschwendung: Ohne ein gemeinsames Bild von Fortschritt, Risiken und Einschränkungen bleiben Probleme zu lange verborgen und Entscheidungen werden reaktiv. Die bei der SVIK-Umsetzung beobachtete Fragmentierung ist daher nicht nur ein institutionelles Problem – es ist auch ein Problem der Prozessgestaltung.
Diese Verschwendungsarten erklären viele der Verzögerungen bei Infrastrukturprojekten. Prozessoptimierung in der öffentlichen Verwaltung beginnt damit, diese Verschwendung dort sichtbar zu machen, wo die Arbeit stattfindet. Die Beseitigung dieser Verschwendung bedeutet nicht, wesentliche Kontrollen zu reduzieren oder gesetzliche Anforderungen zu umgehen. Es bedeutet, Prozesse zu gestalten, die einfacher, besser koordiniert und vorhersehbarer sind – fähig, die Entscheidungsqualität zu bewahren und gleichzeitig die Umwandlung öffentlicher Investitionen in konkrete Ergebnisse zu beschleunigen. Die systematische Anwendung von Lean-Prinzipien auf die öffentliche Verwaltung wird häufig als Lean Government bezeichnet und gewinnt in öffentlichen Verwaltungen mehrerer europäischer Länder zunehmend an Bedeutung.
Erfahren Sie, wie Lean-Prinzipien in der öffentlichen Verwaltung angewendet werden können
Von der strategischen Planung zur Strategieumsetzung: Programmsteuerung auf nationaler Ebene
Nationale Programme wie das SVIK scheitern nicht zwangsläufig am Mangel an strategischer Ambition. Die Ziele sind klar: Infrastruktur modernisieren, Wettbewerbsfähigkeit stärken, Digitalisierung beschleunigen und den Übergang zu einer nachhaltigeren Wirtschaft unterstützen. Die Schwierigkeit entsteht, wenn diese Prioritäten in Tausende von Entscheidungen und Projekten umgewandelt werden müssen, die über verschiedene Ebenen der öffentlichen Verwaltung verteilt sind.
Zwischen der Strategiedefinition und der Lieferung von Ergebnissen liegt ein Umsetzungssystem, das bewusst gestaltet werden muss. Prioritäten müssen ausgewählt, Verantwortlichkeiten zugewiesen, Behörden aufeinander abgestimmt, Kapazitäten bereitgestellt und der Fortschritt von Initiativen kontinuierlich überwacht werden. Ohne dieses System tendieren nationale Ziele dazu, sich in isolierte Projekte aufzusplittern – jedes mit eigenen Rhythmen, Kriterien und Prioritäten.
Die Erfahrung von Unternehmen mit hohem Reifegrad bei der Anwendung von KAIZEN™- und Lean-Ansätzen zeigt, dass Strategie als fortlaufende Praxis der Planung, Umsetzung, Überprüfung und des Lernens behandelt werden sollte. Dies erfordert die Einbindung der Führungsebene, die Sichtbarmachung des Fortschritts sowie die Schaffung von Mechanismen zur schnellen Identifizierung von Abweichungen und zur Behandlung ihrer Ursachen.
Strategische Ziele in Umsetzung überführen
Das SVIK verfügt bereits über einen formalen Rahmen, der nationale Ziele in Investitionsbereiche, Maßnahmen, Zuständigkeiten, Indikatoren und Umsetzungsmeilensteine übersetzt. Das Bundesfinanzministerium hat zudem ein übergreifendes Monitoringsystem geschaffen, ergänzt durch Länderberichte, ein öffentliches Tracking-Dashboard und die unabhängige Bewertung des Beirats für Investition und Innovation.
Die Herausforderung liegt daher nicht im Mangel an Planungs- oder Kontrollmechanismen, sondern in der Stärkung der Art und Weise, wie diese Instrumente die effektive Projektumsetzung unterstützen. Bei einem Programm dieser Größenordnung ist die Verfolgung der zugewiesenen Beträge, Indikatoren und der Einhaltung administrativer Meilensteine zwar unerlässlich, reicht aber möglicherweise nicht aus, um rechtzeitig zu erkennen, wo der Fluss ins Stocken gerät und welche Entscheidungen erforderlich sind, um ihn wieder in Gang zu bringen.
Selbst wenn Maßnahmen klar definiert und formal geplant sind, führt die Zersplitterung technischer und administrativer Ressourcen auf zu viele Initiativen zu erhöhten Abhängigkeiten und längeren Durchlaufzeiten. Das Portfoliomanagement muss daher eine kontinuierliche Überprüfung der Prioritäten anhand von Projektreifegrad, erwartetem Nutzen, bestehenden Einschränkungen und tatsächlich verfügbarer Kapazität sicherstellen.
Die Koordination zwischen Bundesministerien, Ländern, Kommunen und weiteren Institutionen kann zudem durch eine integriertere Sicht auf Interdependenzen gestärkt werden. Jede Ebene besitzt bereits eigene Zuständigkeiten, doch der Projektfortschritt hängt von der Fähigkeit ab, ausstehende Entscheidungen, bereichsübergreifende Blockaden und kritische, über verschiedene Initiativen verteilte Ressourcen transparent zu machen.
Auf das SVIK angewandt bedeutet dies, bestehende Monitoring-Mechanismen durch ein konsequent flussorientiertes Projektmanagement zu ergänzen: Hierbei werden der Fortschritt zwischen den Phasen, Wartezeiten, kritische Engpässe sowie die Geschwindigkeit, mit der Probleme eskaliert und gelöst werden, systematisch nachverfolgt. Ziel ist es, die Fähigkeit des Systems zu erhöhen, Abweichungen zu antizipieren, Entscheidungen zu koordinieren und die Bereitstellung von Ergebnissen zu beschleunigen.
Steuerungsrhythmen über Unternehmensgrenzen hinweg etablieren
Die Umsetzung eines nationalen Programms hängt nicht von einem einzelnen Unternehmen ab: Sie umfasst Bundesministerien, Länder, Kommunen, Regulierungsbehörden, Planer, Lieferanten und Bauunternehmen – jeder mit eigenen Zuständigkeiten und Prioritäten, deren Gesamterfolg jedoch davon abhängt, dass alle als Teil eines einzigen Systems funktionieren.
Koordination darf sich nicht auf gelegentliche Besprechungen oder das reine Berichtswesen beschränken. Es gilt, regelmäßige Steuerungsrhythmen zu etablieren, in denen Unternehmen ein gemeinsames Bild des Fortschritts teilen, kritische Indikatoren überprüfen, Risiken antizipieren und fundierte Entscheidungen über die wichtigsten Blockaden treffen.
Diese Rhythmen sollten auf verschiedenen Ebenen existieren: Umsetzungsteams überwachen betriebliche Themen in hoher Frequenz (Short Interval Management), Programmverantwortliche koordinieren Abhängigkeiten zwischen Projekten, und die Führungsebene überprüft regelmäßig die strategischen Prioritäten. Diese Struktur schafft eine klare Hilfekette, in der Probleme so nah wie möglich an ihrem Entstehungsort gelöst, aber schnell eskaliert werden, sobald sie die Befugnisse des Teams übersteigen. So wird verhindert, dass Blockaden monatelang verborgen bleiben.
Die Kombination aus klaren Prioritäten, definierten Verantwortlichkeiten und regelmäßigen Koordinationsrhythmen verwandelt Strategie in ein lebendiges System. Anstatt bis zum Jahresende zu warten, um Ergebnisse zu bewerten, überwachen Unternehmen die Umsetzung kontinuierlich, lernen aus Abweichungen und passen Pläne an, sobald neue Informationen verfügbar werden.
Bei einem Programm mit dem Umfang und der Komplexität des SVIK ist diese Managementdisziplin unerlässlich. Die Fähigkeit, Unternehmen zu koordinieren, Probleme effektiv zu lösen und den Fokus auf Prioritäten zu halten, wird für den Erfolg ebenso entscheidend sein wie die Qualität der finanzierten Projekte selbst.
Drei Kernkompetenzen, die über den Erfolg des SVIK entscheiden
Der Erfolg des SVIK wird von der Fähigkeit abhängen, Finanzmittel in abgeschlossene Projekte und greifbare Vorteile umzuwandeln. Drei Kernkompetenzen werden besonders entscheidend sein: die Sicherstellung einer integrierten Umsetzungssteuerung, die Vereinfachung der dem Bau vorgelagerten Prozesse und die Stärkung der technischen sowie betrieblichen Abwicklungsfähigkeit.

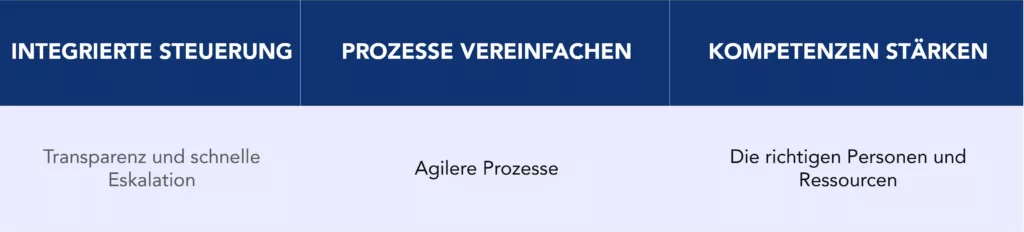

Tabelle 2 – Drei entscheidende Fähigkeiten für den Erfolg des SVIK
Integrierte Umsetzungssteuerung sicherstellen
Die Umsetzung des SVIK verteilt sich auf Bundesministerien, Länder, Kommunen, Regulierungsbehörden und die für die Projekte verantwortlichen Unternehmen. Jede Partei hat ihre eigenen Zuständigkeiten, doch der Fortschritt von Initiativen hängt häufig von Entscheidungen, Stellungnahmen und Beiträgen mehrerer Stellen ab.
Die Herausforderung besteht darin, bestehende Monitoring- und Berichtsmechanismen so zu stärken, dass sie ein aktiveres Umsetzungsmanagement unterstützen. Dies erfordert die Schaffung eines gemeinsamen Bildes des Projektfortschritts, die Sichtbarmachung von Interdependenzen und die klare Identifizierung von Themen, die ein Eingreifen einer anderen Verwaltungs- oder politischen Ebene erfordern.
Eine integrierte Steuerung bedeutet nicht, jede Entscheidung zu zentralisieren. Es bedeutet, klare Taktungen für das Monitoring zu etablieren, Verantwortlichkeiten für die Beseitigung von Blockaden zu definieren und Eskalationsmechanismen zu schaffen, die ein Handeln ermöglichen, bevor sich Verzögerungen anhäufen. Auf diese Weise dient das Monitoring nicht mehr nur der reinen Statuserfassung, sondern unterstützt aktiv die Entscheidungsfindung und die schnelle Beseitigung von Engpässen.
Planung, Genehmigung und Vergabe vereinfachen
Ein erheblicher Teil der für die Fertigstellung eines Infrastrukturvorhabens benötigten Zeit entfällt auf die Phasen vor dem eigentlichen Baubeginn. Projektvorbereitung, fachliche Stellungnahmen, Genehmigungen, die öffentliche Vergabe und aufeinanderfolgende Bewilligungen können die Zeitpläne massiv verlängern – insbesondere wenn Anforderungen nicht harmonisiert sind oder Doppelarbeit zwischen Institutionen und Prozessphasen besteht.
Die Stärkung der Umsetzungskapazität bedeutet, diese Arbeitsabläufe zu vereinfachen und zu standardisieren, nicht wertschöpfende Aktivitäten (Verschwendung) zu eliminieren und den Einsatz digitaler Prozesse zu erhöhen. Ziel ist nicht der Abbau notwendiger Kontrollen, sondern deren transparente, koordinierte und standardisierte Abwicklung.
Im Kontext des Fachkräftemangels ist die Prozessoptimierung ebenso wichtig wie die Erhöhung der Anzahl verfügbarer Köpfe. Einfachere Prozesse verringern den Verwaltungsaufwand, setzen technische Kapazitäten frei und ermöglichen es, vorhandene Ressourcen auf die Entscheidungen und Aktivitäten zu konzentrieren, die Projekte wirklich voranbringen.
Technische und betriebliche Lieferkapazität stärken
Die Umsetzung des SVIK erfordert ausreichende Kapazitäten in der Planung, im Ingenieurwesen, im öffentlichen Vergabewesen, in der Bauüberwachung, im Projektmanagement und im Bauwesen. Der Mangel an qualifizierten Fachkräften und die begrenzten Kapazitäten einiger öffentlicher Einrichtungen und Unternehmen können das Tempo, in dem Investitionen tatsächlich vor Ort ankommen, stark einschränken.
Die Stärkung dieser Kapazität bedeutet, Kompetenzen gezielt zu entwickeln, die Nutzung vorhandener Ressourcen zu optimieren und die Voraussetzungen zu schaffen, um Spezialisten zu gewinnen und zu mobilisieren. Der Austausch Best Practices, die Standardisierung von Methoden und die Erhöhung der Vorhersehbarkeit von Investitionsprogrammen können öffentlichen und privaten Unternehmen dabei helfen, die erforderlichen Teams und Ressourcen rechtzeitig vorzubereiten.
Ohne diese Verstärkung werden selbst eine bessere Steuerung und einfachere Prozesse nur begrenzte Wirkung entfalten. Letztlich wird der Erfolg des SVIK davon abhängen, ob sichergestellt werden kann, dass genügend Personen, Kompetenzen und Ressourcen vorhanden sind, um Projekte im geplanten Tempo vorzubereiten, zu vergeben und umzusetzen.
Verwandeln Sie Umsetzungen in eine Gewohnheit, nicht in eine einmalige Maßnahme
Wie Infrastrukturunternehmen die Umsetzungskapazität erhöhen können
Die Umsetzungskapazität hängt nicht allein von der technischen Expertise oder dem Umfang der verfügbaren Ressourcen ab. Sie hängt maßgeblich davon ab, wie Unternehmen Entscheidungen koordinieren, Prozesse steuern und die für den Projektfortschritt erforderlichen Kompetenzen mobilisieren.
Führende Unternehmen machen den gesamten Wertstrom (End-to-End) jeder Initiative transparent – von der Vorbereitung und Genehmigung über die Vergabe und den Bau bis hin zur Inbetriebnahme. Anstatt lediglich Kosten, Zeitpläne und umgesetzte Budgets zu verfolgen, zielen sie darauf ab zu verstehen, wo Projekte ins Stocken geraten, welche Entscheidungen ausstehen und welche Engpässe beseitigt werden müssen.
Dieser Ansatz erfordert regelmäßige Steuerungsrhythmen, klare Verantwortlichkeiten und Eskalationsmechanismen, die eine Problemlösung auf der jeweils am besten geeigneten Ebene ermöglichen. Tritt eine Abweichung auf, besteht das Ziel nicht nur darin, den Zeitplan zu aktualisieren, sondern eine fundierte Ursachenanalyse durchzuführen, wirksame Kontermaßnahmen zu definieren und den Projektfortschritt wieder auf Kurs zu bringen.
Die Stärkung der Umsetzungskapazität bedeutet gleichermaßen, Prozesse kontinuierlich zu optimieren und Mitarbeiter weiterzuentwickeln. Die Vereinfachung von Planungs-, Genehmigungs- und Vergabeabläufen setzt Kapazitäten für wertschöpfende Aktivitäten frei, während die Standardisierung von Methoden, der Best-Practice-Austausch und die gezielte Kompetenzentwicklung die Projektabwicklung konsistenter und vorhersehbarer gestalten.
Es ist genau diese Umsetzungsdisziplin, welche die Hebelwirkung des SVIK maximieren kann. Die Finanzierung schafft zwar die Voraussetzungen für die Modernisierung Deutschlands, doch die erfolgreiche Transformation der 500 Milliarden Euro in funktionsfähige Infrastruktur und nachhaltige Werte steht und fällt mit der Fähigkeit, Unternehmen effektiv zu koordinieren, Barrieren abzubauen und die Art und Weise, wie Projekte vorbereitet und abgewickelt werden, kontinuierlich zu verbessern.
Eine solche Transformation lässt sich nicht per Dekret verordnen und hängt auch nicht allein vom Volumen der verfügbaren Finanzmittel ab. Sie reift über einen längeren Zeitraum – getragen von konsistenten Managementpraktiken und einer Unternehmenskultur, die kontinuierliche Verbesserung ebenso wertschätzt wie unmittelbare Ergebnisse. Genau auf diesem Terrain kann die langjährige Expertise des Kaizen Institute den entscheidenden Unterschied für öffentliche und private Unternehmen ausmachen, die vor ähnlichen Herausforderungen wie bei der Umsetzung des SVIK stehen: ambitionierte Programme in konkrete, nachhaltige und für alle Betroffenen sichtbare Ergebnisse zu verwandeln.
